涂布机定制流程:从提供样品到验收调试,一共要多少天?

东莞市台罡科技有限公司 0

涂布机定制流程:从提供样品到验收调试,一共要多少天?

作为一名在涂布产线上摸爬滚打多年的工艺工程师,我最怕被问到的问题之一,就是这个:涂布机多久可以交货?

这个问题背后,往往藏着项目延期、预算超支、甚至产线停摆的焦虑。

没人喜欢不确定性,尤其当价值百万的设备还在图纸上,而交货期已经火烧眉毛的时候。

今天,我们就把这个定制涂布机从样品到验收的流程,拆解给你看。

每个阶段要花多少天,哪里容易掉坑,怎么把活干得漂亮。

第一阶段:打样

时间:5~15个工作日

目标:别急着画图,先把工艺研究透。

客户寄来一瓶浆料,或者一卷底膜,然后说:照着这个做。

这往往是噩梦的开始。

这两天在干什么?

不是马上动工,而是把样品玩透。

拿到样品,我们做三件事:

  1. 流体行为评估: 这浆料触变性有多强?如果是水性浆料,表面张力不测好,后面缩孔、橘皮怎么办?

  2. 涂层关键指标定义: 客户要求的干膜厚度是多少?公差范围是多少。

  3. 干燥/固化特性测试: 用热风、红外或者UV灯照一下。看看涂层会不会开裂、起泡。干燥曲线不对,出来全是缺陷。

这个阶段的风险点: 客户给的样品和后期量产用的材料,不是同一回事。必须提供材料物性表并与样品交叉验证。否则,调试出来的工艺,换个批次的浆料就废了。

交付物: 《工艺可行性评估报告》+《关键工艺参数建议书》。这份文档决定了整台设备的基因。

第二阶段:设备方案设计与确认

时间:10~25个工作日

很多涂布机厂家为了抢单,两天出图,三天报价。

结果设备到了现场,涂布头升降速度与产线不匹配,收卷卷芯总有褶皱。

所以,这20天里,真正的核心工作:

  • 涂布头选择: 根据第一阶段的结论,定下涂布方式。

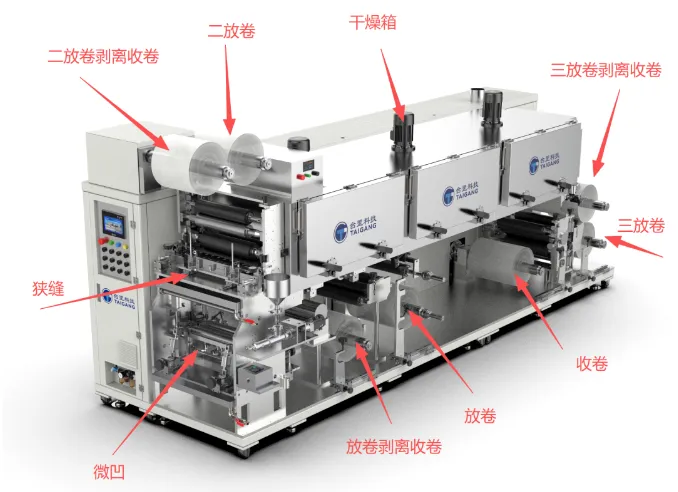

  • 张力控制分区设计: 放卷区、牵引区、涂布区、收卷区,怎么分?每个区的张力要独立还是联动?

  • 烘箱设计模拟: 烘箱长度、风嘴角度、风量、温度分区... 这不是拍脑袋决定的。需要根据溶剂挥发速率和风场仿真来计算,避免涂层产生橘皮或溶剂残留。

有些客户为了省钱,随便找一个涂布机厂家,拿着我的方案去画图。结果烘箱内部流道没设计好,风速是够,但方向和角度全错,薄膜在烘箱里跳舞,涂层永远干不透。

交付物: 《设备CAD图》、《各单元机构详图》、《关键零部件清单》、《电气与控制系统I/O清单》。

第三阶段:设备制造与厂内组装测试

时间:30~70个工作日

这是最漫长的一段时间。不是什么高科技,就是钢材、焊接、机加工、电气装配的堆叠。但差距,就在细节二字。

这期间,盯死一个文件:质量控制计划。

    • 烘箱壁板的焊接变形量要控制在多少?

    • 涂布辊的动平衡等级要达到G1.0还是G2.5?

    • 每个装配环节的验收签字人是谁?

    • 没有这个文件,等于建造房子没有验收图纸。

交付物: 完成FAT报告的涂布机主体、控制系统、所有机械图纸和电气图纸的最终版。

第四阶段:发物流,现场安装、调试与工艺验收

时间:20~35个工作日

设备运到客户现场,噩梦才真正开始。厂里环境好、地面平、天车足。现场?灰尘、空间狭小、甚至地基都没找平。

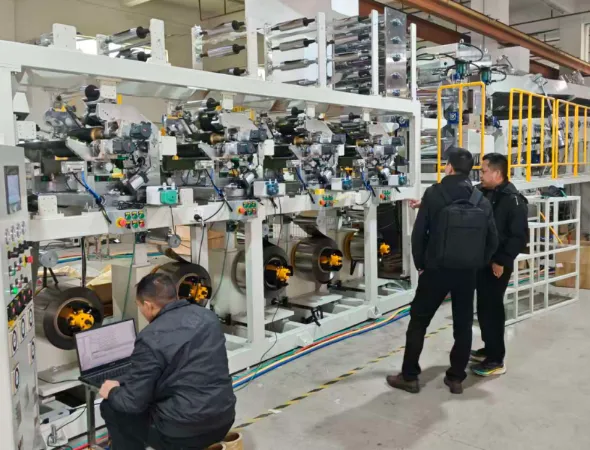

现场调试的细节:

  • 基础建设: 地面平整度不够,设备调平?难。压缩空气质量不好,气动元件三天两头坏。排风管道设计不合理,废气排不出去,车间味道大,环保局上门。 这些都是第二阶段沟通不到位的结果。

  • 电气对点与空跑: 每个电机、每个传感器、每个加热器,信号对不对?先不穿膜,让设备空转24小时,观察各轴速度、温度稳定性、噪音。

  • 穿膜与张力标定: 用便宜的PET膜先跑,把膜路走顺。然后用真实的基材重新标定张力传感器,因为不同材料的杨氏模量不同,测出来的张力值是有偏差的。

  • 工艺参数匹配: 这才是真正的调机。把实验室参数搬到设备上,往往不好用。因为放大效应。需要做正交试验,找最佳匹配点。我习惯先固定涂布速度,用单因素法,一点点逼近目标厚度。

交付物: 《现场安装调试记录表》、《工艺参数与产品性能验证报告》、《设备操作维护手册(最终版)》。

那么,一共要多少天?

来,我们简单加一下:

  • 下限(极顺利,所有材料一次成功,无设计变更): 5 + 10 + 30 + 20 = 65个工作日。约3个月。

  • 上限(有材料变更、工艺调整、现场难题): 15 + 25 + 70 + 35 = 145个工作日。约6个月。

事实是,80%的项目落在90~110个工作日这个区间,也就是4~5个月。

那些承诺你2个月交货的,要么在吹牛,要么给你的设备是标准机改的,根本不算定制。

更有良心的做法是: 在合同里,把第一阶段(工艺确认) 和第四阶段(现场验收) 的时间设为待定,根据材料特性和现场条件来定。这才是负责任的体现。

一个实操建议,能让你的项目少走30%弯路

所以,定制涂布机要多少天?

答案是:4到5个月,前提是你的材料稳定、工艺明确、沟通没有障碍。

如果您正在为涂布机的选型、调试或者某个具体的缺陷(比如条纹、点缺陷、收卷不齐)发愁,不妨联系台罡科技。

我们一起把问题解决在产线上。
